953 tonų plokštė nuleista. Kanada sudrebino pasaulį. Pirmasis Vakaruose (VIDEO)  ()

Jis aušinamas be siurblių, yra po žeme ir planuojama pradėti eksploatuoti 2030 m.



© Ekrano kopija

Prisijunk prie technologijos.lt komandos!

Laisvas grafikas, uždarbis, daug įdomių veiklų. Patirtis nebūtina, reikia tik entuziazmo.

Sudomino? Užpildyk šią anketą!

Mažasis modulinis reaktorius jau maždaug dešimtmetį yra mėgstamiausia branduolinės pramonės tema. Jį reklamavo energetikos įmonės, modeliavo vyriausybės, jis buvo aptarinėjamas konferencijose – ir daugelį metų Vakaruose tai tik perspektyvus projektas, kuris niekada nebuvo pastatytas.

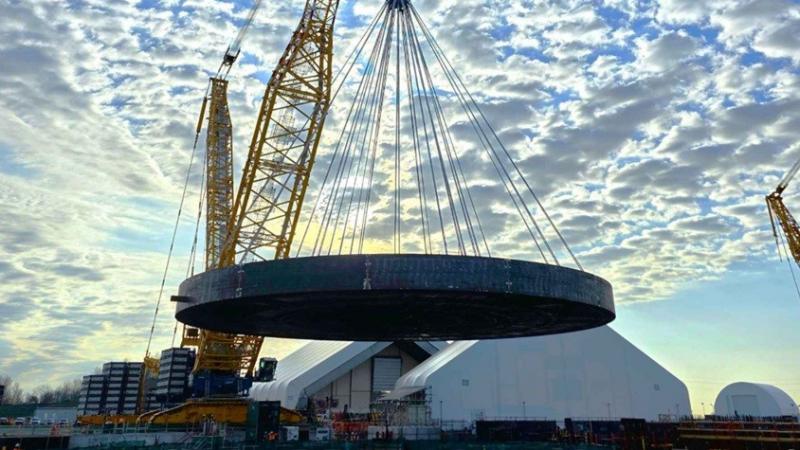

Tada šį pavasarį Ontarijuje (Kanada) kranas nuleido 953 tonų sveriančią plieno ir betono plokštę 35 metrų gylio šachtą – ir tyliai nutraukė derybas.

Ta plokštė yra pirmojo „GE Vernova Hitachi BWRX-300“ reaktoriaus pamatas. Jį statanti provincijos energetikos bendrovė „Ontario Power Generation“ ir „GE Vernova“ jį vadina pirmuoju elektros tinkle veikiančiu mažu moduliniu reaktoriumi Vakarų pasaulyje.

Jis suprojektuotas 300 megavatų galiai – to pakanka maždaug 300 000 namų ūkių – ir yra pirmasis iš keturių, planuojamų toje pačioje vietoje.

Iki 2030 m. pabaigos nė vienas iš jų nepagamins nė vieno vato. Tačiau betonas jau yra žemėje – ir tai yra toliau, nei kas nors Vakaruose yra nuėjęs su šia technologija anksčiau.

Pamatai buvo padėti gegužės 1 d. ir tai išties inžinerijos stebuklas. Jie sveria apie 953 metrines tonas, yra 37 metrų skersmens ir buvo suvirinti, o tada nuleisti 35 metrų gylio reaktoriaus šachtą vienu didžiausių pasaulyje vikšrinių kranų.

[EU+Kuponas] Bokštinis ventiliatorius – galingas vėsinimas ir švaresnis oras viename įrenginyje. Ribotas kiekis! („VEVOR UML-050“)
1

Rekordiškai žema kaina

Specialus kuponas

Iš Europos greitas ir saugus pristatymas

Aukščiausia kokybė

Labai ribotas kiekis

30-ies d. pinigų grąžinimo garantija

12-os mėn. garantija

Išsamiau

Tai pirmas kartas Kanadoje, kai reaktoriaus pastato pamatai buvo surinkti naudojant modulinį metodą.

Tai, kad betoninė plokštė jau pastatyta, reiškia oficialią statybų pradžią. Tradicinėse elektrinėse pirmojo betono išpylimas po reaktoriaus pagrindu yra momentas, kai projektas oficialiai laikomas statomu branduoliniu energijos bloku.

Kanados branduolinio saugumo komisija statybos licenciją išdavė 2025 m. balandžio mėn., provincija galutinį patvirtinimą davė po kelių savaičių, o pamatai yra fizinis įrodymas, kad statybos yra realios. Tai taip pat pirmasis naujas reaktorius, pastatytas Ontarijuje nuo XX a. dešimtojo dešimtmečio pradžios, kai pradėjo veikti paskutinis veikiantis Darlingtono blokas.

Visą šį laiką provincija užsiėmė esamų įrenginių modernizavimu, o ne naujų statyba.

BWRX-300 yra būtent tai, ką rodo jo pavadinimas: 300 megavatų verdančio vandens reaktorius, maždaug trečdaliu mažesnis už didžiuosius blokus, kurie sudaro daugumos atominių elektrinių pagrindą.

„GE Vernova“ jį vadina dešimtos kartos projektu – tai naujausias iš labai ilgos verdančio vandens reaktorių eilės ir paremtas ESBWR – didesnio projekto, kurį jau sertifikavo JAV Branduolinės energetikos reguliavimo komisija, saugos dokumentu.



Jis vėsinamas natūralia cirkuliacija, nereikia elektrinių siurblių, yra įmontuotas apsauginiame apvalkale po žeme, o „GE Vernova“ duomenimis, visas energijos blokas telpa maždaug dviejų tarptautinių futbolo aikščių plote – apie 130 x 60 metrų.

Statytojas teigia, kad vėlesnių serijinių vienetų statybos laikas, užbaigus pirmąjį, sutrumpės iki 24–36 mėnesių.

Bet yra viena kuro problema. BWRX-300 veikia su standartiniu mažai praturtintu uranu – tuo pačiu kuru, kuris maitina daugumą pasaulio reaktorių, – o ne labai praturtintu HALEU, kurio reikia egzotiškesniems projektams.

Tai įprasta situacija. Tačiau yra vietinė ypatybė: esami Kanados CANDU reaktoriai veikia natūraliu, nesodrinto urano reaktoriais, todėl šalis savo teritorijoje urano nesodrina, o naujiems reaktoriams reikės kuro, kurį kol kas reikia pirkti užsienyje. Problema sprendžiama. Bet dar neišspręsta.

Pranešimuose spaudai dažnai vartojamas žodis „pirmasis“, todėl naudinga patikslinti, apie kokį „pirmąjį“ jie kalba. OPG ir „GE Vernova“ atsargiai nurodo „pirmasis Vakarų pasaulyje“ arba „pirmasis tarp G7 šalių“, ir šis patikslinimas yra svarbus.



Rusija ir Kinija jau eksploatuoja mažus modulinius reaktorius, o Argentina stato bandomąjį, tad tai ne pirmasis toks reaktorius Žemėje. Tai pirmasis, pastatytas G7 šalies ir prijungtas prie pagrindinio elektros tinklo.

Tai taip pat iš esmės kitokia sistema nei kiti pažangūs reaktorių projektai, kurie dabar pradedami statyti. Billo Gateso įmonė „TerraPower“ ką tik pradėjo natriu aušinamo reaktoriaus statybą Vajominge, o viena Italijos įmonė testuoja viso masto bandymų poligoną su skystu švino aušinimo skysčiu ir elektriniais šildytuvais vietoj kuro.

Tai greiti reaktoriai, kuriuose naudojami egzotiški aušinimo skysčiai. BWRX-300 yra priešingas metodas: sąmoningai tradicinis, vandeniu aušinamas reaktorius, sumažinto mastelio ir gamykloje pagamintas, sukurtas nuspėjamumui ir atkartojimui, o ne inovacijoms. Ir vis dėlto nė vienas iš jų negamina elektros energijos.

OPG planuoja prijungti reaktorių prie tinklo iki 2030 m. pabaigos, o statybas baigti apie 2029 m.

OPG paskelbtame sąmatoje pirmojo reaktoriaus kaina siekia 6,1 mlrd. Kanados dolerių, plius dar 1,6 mlrd. Kanados dolerių keliams, tuneliams, aušinimo vandens linijoms ir kitai infrastruktūrai, bendrai visiems keturiems blokams, – iš viso 7,7 mlrd. Kanados dolerių vien tam, kad pirmasis reaktorius būtų paleistas.



Visas keturių blokų projektas, skaičiuojama, 2024 m. kainomis kainuos 20,9 mlrd. Kanados dolerių (apie 15 mlrd. JAV dolerių), įskaitant palūkanas ir nenumatytas išlaidas; OPG tikisi, kad kiekvienas paskesnis blokas kainuos mažiau, išplėtus tiekimo grandinę, o ketvirtasis blokas kainuos maždaug 4,1 mlrd. Kanados dolerių.

Tikimasi, kad už tokią kainą keturi reaktoriai tieks 1 200 megavatų energijos – to pakaktų maždaug 1,2 mln. namų ūkių aprūpinimui energija. Kanados konferencijų taryba skaičiuoja, kad per 65 metus programa šalies ekonomikai suteiks 38,5 mlrd. Kanados dolerių pajamų ir per penkerius metus truksiantį statybos etapą kasmet sukurs 18 000 darbo vietų, o daugiau nei 80 proc. išlaidų padengs Kanados įmonės, o apie 5 proc. – Amerikos įmonės, daugiausia „GE Vernova“, kuri atliko projektavimą.

„Canada Growth Fund“ ir „Building Ontario Fund“ įsigyja mažumos akcijų paketus, iš viso investuodami 3 mlrd. Kanados dolerių į nuosavą kapitalą.

Ontarijo tinklo operatorius apskaičiavo, kad elektros energijos kaina yra apie 14,9 cento už kilovatvalandę, ir padarė išvadą, kad panašus vėjo, saulės ir kaupimo paketas būtų brangesnis ir rizikingesnis.



Šios prognozės išsipildymas visiškai priklauso nuo to, ar pirmasis reaktorius bus įtrauktas į biudžetą – to niekas negali garantuoti.

Ši konkreti statyba yra reikšminga ne tik Ontarijui, nes Darlingtonas yra etaloninis blokas daug didesniam projektui. Tenesyje Tenesio slėnio administracija tapo pirmąja JAV komunalinių paslaugų įmone, pateikusia paraišką gauti leidimą statyti BWRX-300 – vieną reaktorių Klinčo upės aikštelėje netoli Okridžo.

JAV Branduolinės energetikos reguliavimo komisija (TVA) patvirtino paraišką peržiūrai 2025 m. liepos mėn. ir tikisi ją baigti iki 2026 m. pabaigos; TVA teigė, kad preliminarūs darbai objekte gali prasidėti šiais metais, o Energetikos departamentas šiam projektui skyrė 400 mln. dolerių.

Lenkijos bendrovė „Orlen Synthos Green Energy“ planuoja sukurti apie 24 tokių reaktorių parką, o pirmąjį bloką netoli Vloclaveko planuojama pastatyti iki 2032 m., o Švedijos, Estijos, Vengrijos ir Kanados Saskačevano provincijos energetikos įmonės yra kažkur tame pačiame kelyje.



Visas ekonominis mažų modulinių reaktorių argumentas grindžiamas standartizavimu: ta pati elektrinė statoma vėl ir vėl, kol kaina nukrenta, kaip ir Darlingtono atnaujinimo metu antrasis reaktorius buvo paruoštas 250 dienų greičiau nei pirmasis.

Būtent Darlingtono universitete ši teorija arba atlaikys išbandymą, arba ne. Jei pirmoji teorija bus teisinga, kitas dvi dešimtis bus lengviau ir pigiau finansuoti. Viršijus biudžetą, visos stebinčios energetikos įmonės tyliai peržiūrės savo planus.

Pamatai jau įrengti, o OPG aktyviai naudojasi maždaug 7000 pamokų, išmoktų modernizuojant Darlingtono veikiančius blokus – projektą, kuris buvo baigtas anksčiau nei planuota ir maždaug 150 mln. Kanados dolerių mažiau nei numatyta biudžete. Ši patirtis yra didžiausias jos turtas.

Tačiau kol kas pamatai tėra pamatai. Dar reikia pastatyti reaktorių, pakrauti kurą, gauti eksploatavimo licenciją ir iš tikrųjų prijungti jį prie tinklo – visa tai iki 2030 m.

Vakarai beveik du dešimtmečius diskutavo apie mažus modulinius reaktorius, o Kanada pirmoji išbandė, ar ši idėja gali atlaikyti keliamus reikalavimus.

Pasidalinkite su draugais
Aut. teisės: MTPC
MTPC
(0)
(0)
(0)
MTPC parengtą informaciją atgaminti visuomenės informavimo priemonėse bei interneto tinklalapiuose be raštiško VšĮ „Mokslo ir technologijų populiarinimo centras“ sutikimo draudžiama.
Naujienos iš interneto

Komentarai ()

Susijusios žymos:
